提前筹划,精心组织,确保高质量完成大桥维护 ——昌吉东路蕰藻浜桥预防性养护维修工作顺利完成

发布时间:2025-01-21 点击数: 来源:上海嘉定

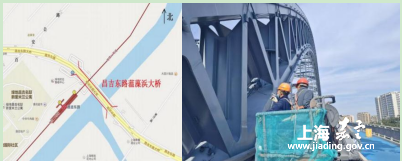

昌吉东路跨蕰藻浜桥位于昌吉东路11号线上方,主跨135米,为新型钢结构大桥,主桥采用两跨连续钢桁架-桁拱组合结构。该桥在使用过程中出现了钢结构油漆脱落,钢材锈蚀的问题,为确保钢梁的耐久性,延长桥梁使用年限,区交通建设管理中心把该桥列入了桥梁预防性养护维修计划,该工程于2024年8月5日开工,2024年12月10日顺利完工。

昌吉东路大桥位置特殊,施工作业既涉及轨道交通、水域通航、道路交通,又是高空作业,施工复杂及难度系数较高,为确保大桥施工安全和顺利推进,区交通建设中心会同设计、施工、监理等各参建单位深入研究讨论,提前谋划、合理组织、优质高效完成施工任务。完善手续、合规施工。项目施工前,施工单位编制涉铁施工、交通组织、通航保障方案,通过沟通协调会多次对接涉铁施工安全、交通组织安全、通航保证安全等事项,确保手续完善合规,为工程顺利实施打下坚实基础。优化方案、降低影响。该桥为交通要道,车流量大,涂装施工时需要临时占用机动车道和非机动车道,为降低占道施工对交通的影响,项目将占道施工时间从白天改到了夜晚,利用晚高峰后的时间段进行桥面钢梁的涂装施工,极大降低占道施工对交通的影响和夜间施工扰民。合理组织施工、推进项目进度。该桥施工时间段正直酷暑季节,项目进场后倒排施工计划,合理组织施工,采取先施工桥底钢梁、再利用夜间施工桥面钢桁架、最后施工梯道的组织方案,确保工程有效推进。重视质量、严抓安全。项目实施时,严抓安全红线不放松,进场前项目就对施工人员进行安全教育,并采购符合3C标准安全防护用品,实施过程中严格管控,杜绝违章作业。有效的安全投入、规范的管理制度成就了平安工程。

  该项目的顺利完工将为当地居民提高生产生活水平、促进工农业生产、方便沿线交通出行、缓解城市拥堵带来便利,有利于周边居民生活品质的提高,改善投资环境,带动区域经济持续、快速、健康发展,极大提升嘉定区整体形象。
